Augabenstellung seitenes einens B2B Kunden an einen Hersteller von Vordächern war einen Glaspyramide für eine bauseitige Nische zu erstellen.
Projektplanung und Begleitung: Dirk Raue
Ausführung 11-2005
- Aufmaßunterstützung beim Endkunden, gemeinsam mit einem Fachändler

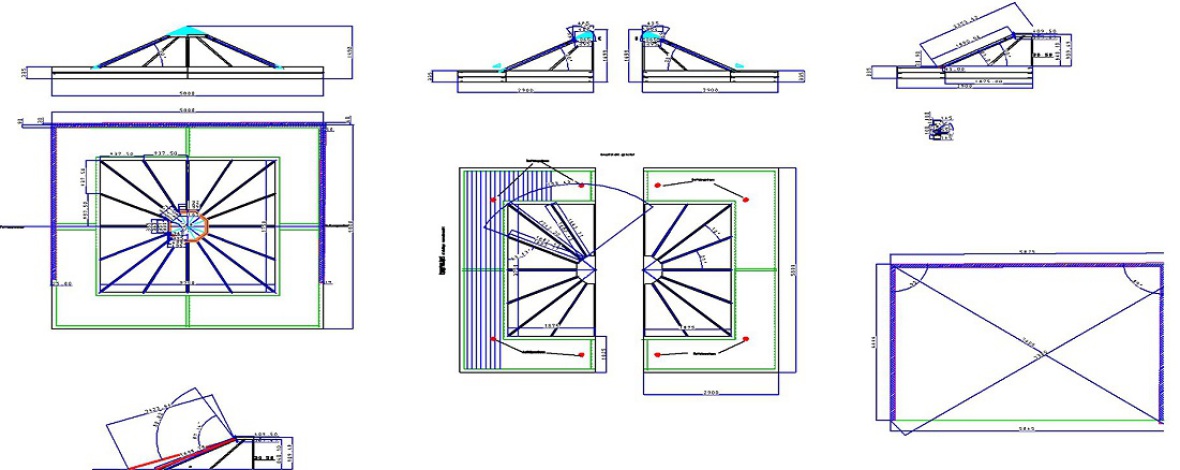

- Entwurfsplanung per CAD
- Konstruktionsplanung für den Fertigungsbetrieb
- Produktionsplanung der Überdachung im Projekt mit allen Produktionschritten und Zulieferteilen
- Produktionsüberwachung im Fertigungsbetrieb
- Montageberatung und Montageablauferstellung für den B2B Händler
- Beantragung für Sondertransport Überbreite und Überlänge
- Planung, Abstimmung und Durchführung des Transports
- Aktive Montagebegleitung auf der Baustelle
Montagezeit :
12 Std vom Einrichten der Baustelle bis Fertigstellung Montage
Behinderung der Eingangssituation ( Gefahrenbereich ) :
30 Minuten
